工事用LED投光器の選び方|照度・バッテリー点灯時間・レンタル条件
照明のレンタルは、何Wを何台と伝えるだけでは、電源や充電器、荷下ろし、試験点灯の担当が抜けがちです。まず作業面の必要照度と、設置から撤去まで必要な時間を別々に記入します。実在する貸出掲載機の仕様と、10.5時間・主照明2台という仮想例を使い、台数の決め方から電源、搬入・据付・回収を含む見積もりへ整理します。
この記事の結論
- 作業面の必要照度、範囲と障害物、設置高さ・向きを決め、配置と電源から機種・台数を検討します。W数・ルーメン・面積だけで台数を確定しません。
- LEDバッテリー投光器は、使用する調光段階での光量と点灯時間、充電時間・予備機を比較。最大光量と最長時間が同じ設定とは限りません。
- 本体のIP等級と、充電器・端子・充電中の条件を分けて確認します。屋外用本体でも、屋内充電を指定する製品があります。
- レンタル・購入は、灯具、電池・充電器や発電機、運搬・設置・回収を含む範囲で比較。既存の配置図と点灯計画から相談できます。
編集部作成の仮想運用図。必要照度・配置・台数・電池の稼働時間を保証するものではありません。
図を大きく見る(別タブ)照らす目的と作業面の照度から、投光器を選ぶ
投光器とバルーンライト、どちらを選ぶ?
投光器は、作業場所などへ光を向ける照明器具です。工事用の製品では「投光機」という表記もあります。バルーンライトも工事用照明の一種で、光源を透光性のある布で覆い、周囲へ光を拡散させます。ライトボーイの製品分類でも、全方向へ照らすバルーン式と、狙った場所を照らすスポット式を分けています。
| 照明の種類 | 検討しやすい用途 | 確認する点 |
|---|---|---|
| バルーンライト | 作業ヤードや区画の周囲を広く照らす | 光が届く範囲、周辺住宅への漏れ光、風の使用条件 |
| スポット式投光器 | 掘削部や施工面など、方向を決めて照らす | 照射角度、作業者や重機による影、運転者へのまぶしさ |
| 小型・充電式投光器 | 手元の補助照明、短時間の点検、頻繁な移動 | 使用光量での点灯時間、置き場所、充電手段 |
| ソーラー式仮設照明 | 外部電源を引きにくい場所の照明 | 照度、点灯設定、日照条件、無日照時の動作 |
バルーン式は光を拡散しますが、どこから見てもまぶしくない、影ができない、という意味ではありません。建物や機械の裏側には光が届きにくく、細かい作業には別方向からの補助照明が必要な場合があります。スポット式も、灯具を増やす前に向きと高さを調整できるか確認しましょう。
必要な明るさは何ルクス?W・lm・lxの違い
W(ワット)は電力、lm(ルーメン)は光の量、lx(ルクス)は照らされる面の照度を表します。日本電気技術者協会の解説でも、光束と照度は別の量として定義されています。現場で確認したいのは、製品が出す光の量だけでなく、実際に作業する面へ必要な光が届くかです。
同じルーメンでも、広く拡散させる灯具と狭い範囲へ集中させる灯具では、同じ場所の照度が変わります。「400Wなら何平方メートル」「この光量なら必ず1台」といった一律の換算はできません。照度分布図を、設置高さ・角度・調光段階・測定面の条件とセットで読みます。
法令の基準と、現場が必要とする照度を照合する
労働安全衛生規則第604条は、労働者を常時就業させる場所の作業面について、精密な作業300lx以上、普通の作業150lx以上、粗な作業70lx以上と定めています。ただし、感光材料を扱う作業場、坑内など特殊な作業場には例外があります。数字だけを取り出して、すべての夜間工事に同じ基準を当てはめないでください。
調達時は元請・現場の安全担当者と、作業区分、測定する面、仕様書の照度指定を確認します。地面の明るさだけでは、壁面の点検や手元の細かい作業の見やすさを評価できません。照度が足りても、強いまぶしさや大きな明暗差があれば配置を見直します。
必要台数は、作業範囲と影を配置図に落として決める
台数を相談する際は、平面図に「照らしたい場所」と「灯具を置ける場所」を別々に書き込みます。広い敷地でも同時に作業する範囲が小さければ全域を同じ明るさにするとは限らず、狭い場所でも障害物が多ければ複数方向から照らす必要があります。
- 範囲を分ける:作業区画、作業員通路、搬出入口、資材置場を図面へ記入する。
- 必要条件を付ける:区画ごとに作業内容、必要照度、点灯時間、同時使用の有無を書く。
- 置ける場所を決める:脚の張り出し、路面の状態、電線・構造物との関係、車両動線を確認する。
- 照度分布を重ねて検討する:候補機の高さ・角度・調光条件を合わせ、暗く残る場所と漏れ光を見る。
- 試験点灯する:作業面と区画の端、機械・資材の影を確認し、台数や位置を調整する。
例:20m×10mのヤードでも、200㎡という情報だけでは足りない
仮に北側に住宅、東側に背の高い資材、西側に搬入口があるヤードを考えます。面積だけで選ぶと、資材の裏側が暗くなる、住宅へ光が向く、照明の脚が搬入を妨げる、といった問題を見落とします。配置図には資材の高さ、作業の向き、電源位置、移動する範囲も記入します。
この例で見積りを依頼するなら、「200㎡を照らす照明」より「中央でどんな作業を行い、東側の通路も使い、北側への漏れ光を抑えたい」と伝えるほうが候補を絞れます。必要台数はそこから照度分布と現場確認で詰めるため、この面積を固定の台数へ置き換えることはしません。
電源・バッテリー・IP等級を、使用条件に合わせる
電源はAC・発電機・充電式・ソーラーを比較する
| 方式 | 検討する場面 | 確認事項 |
|---|---|---|
| AC電源 | 現場の仮設電源を利用できる | 電圧、回路容量、同じ回路の他機器、ケーブル経路 |
| 発電機 | 外部電源がなく、長時間点灯したい | 灯具との適合、起動時の負荷、燃料、排気、騒音、連続運転時間 |
| 充電式 | 配線を減らしたい、短時間・移動作業が多い | 使用光量での時間、充電時間、予備電池、交換可否 |
| ソーラー式 | 外部電源を引きにくく、日照を確保できる | 設置方位、影、季節、点灯設定、無日照時の継続時間 |
発電機の容量は、ランプのW数だけで決めない
灯具には電源回路やファンなどがあるため、ランプ出力と機器全体の消費電力が一致するとは限りません。例えばライトボーイのLB080WS-2はLED800Wに対して消費電力860W、必要発電機容量0.9kVA以上と公表されています。これは同機種の仕様例であり、他の800W照明へそのまま当てはめる数値ではありません。
Hondaの選定案内は、接続する機器の消費電力と起動電力、複数台の合計、ケーブルによる電圧降下の確認を求めています。照明と電動工具を同じ発電機につなぐなら、工具を起動したときの負荷も検討します。WとVAを無条件に同じものとして扱わず、機器メーカーが指定する必要容量・適合条件を優先してください。
充電式は「最長○時間」の明るさを確認する
最長点灯時間が弱モードの値なら、強モードで一晩使えるとは限りません。必要な明るさでの点灯時間と充電時間を照合し、休憩中に充電できるか、交換式の予備電池を使えるかを確認します。低温、電池の状態、使用設定による変化もあるため、カタログ値ぎりぎりの運用を組まないようにします。
ソーラー式でも、毎日同じ時間だけ充電できるわけではありません。仮囲いや建物の影、冬季の日照、連続した悪天候と点灯時間の組み合わせを確認します。作業用の照度を満たせるかを先に確かめ、電源工事を省けることだけで機種を決めないでください。
LEDバッテリー投光器は、必要光量での点灯時間とIPの範囲を照合する
バッテリー式を指名する場合は、光量と使用時間を別々の最大値で選ばないことが大切です。見積りでは同じ調光段階にそろえて、光束、設置高さごとの照度分布、連続点灯時間、充電時間を確認します。電池が一晩持っても、その明るさで作業面の照度が足りなければ、適切な構成とはいえません。
| 項目 | 記入する条件 |
|---|---|
| 明るさと照度 | 使用モード、光束、配光、設置高さ、作業面の位置 |
| 点灯と充電 | そのモードの連続時間、充電時間、充電場所、交代・予備機 |
| 電池・充電器 | 内蔵か交換式か、指定電池の型式・容量、同梱範囲 |
| 防じん・防水 | IP等級の対象部品、雨中使用、端子・ふた、充電時の条件 |
| 設置・運搬 | 総重量、脚の張出し、風の制限、搬出入・移設の担当 |
IP表示は防じん・水の侵入に関する保護の区分です。灯具本体の表示が、そのまま充電器・接続部や充電中にも当てはまるとは限りません。例えばハタヤの充電式LED照明資料では、屋外用の本体でも、充電は屋内の水・ほこりがかからない換気された場所で行うよう指定しています。採用機の説明書で、点灯時と充電時を分けて確認してください。IP等級から防爆性能や水没使用まで推定しません。

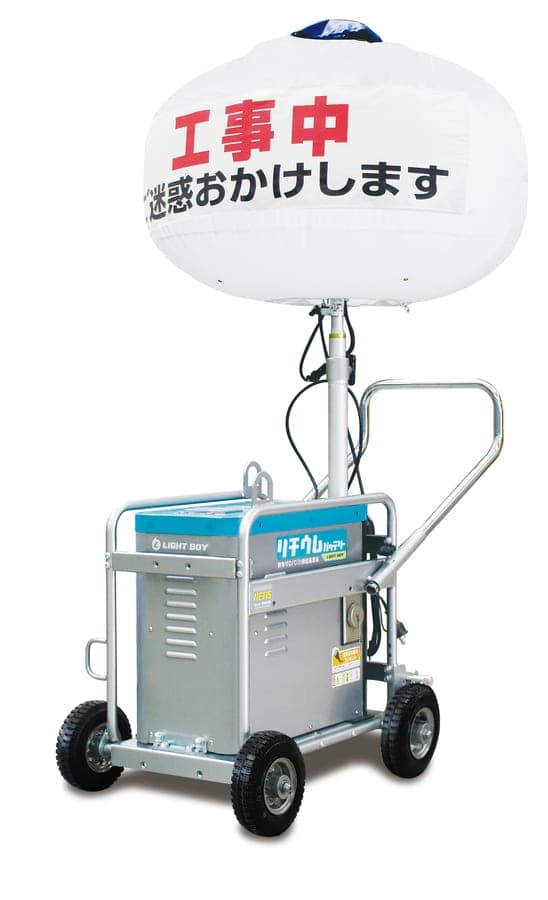

グリーンクロスのレンタル資料には「LEDリチウムバッテリー投光器 LB030CC-L-2」、販売の品目表にはLED充電式投光器等の掲載があります。後継機やメーカーの別型式の点灯時間を、掲載機の性能として転記しないでください。投光器・作業灯の取扱一覧と工事用照明の詳細を参照し、貸出型式、整備状態、電池と充電器の構成、必要光量での時間を見積り時に確認します。
夜間の撤去まで必要な現場は、作業終了時刻に加え、片付け・移動の時間も計画へ入れます。主照明が消える間の補助照明、現場内での再充電の可否、予備機への切替担当を決め、カタログの最大時間ぎりぎりを前提にしないでください。
搬入・設置で確認する、脚の広さ・風・雨・まぶしさ

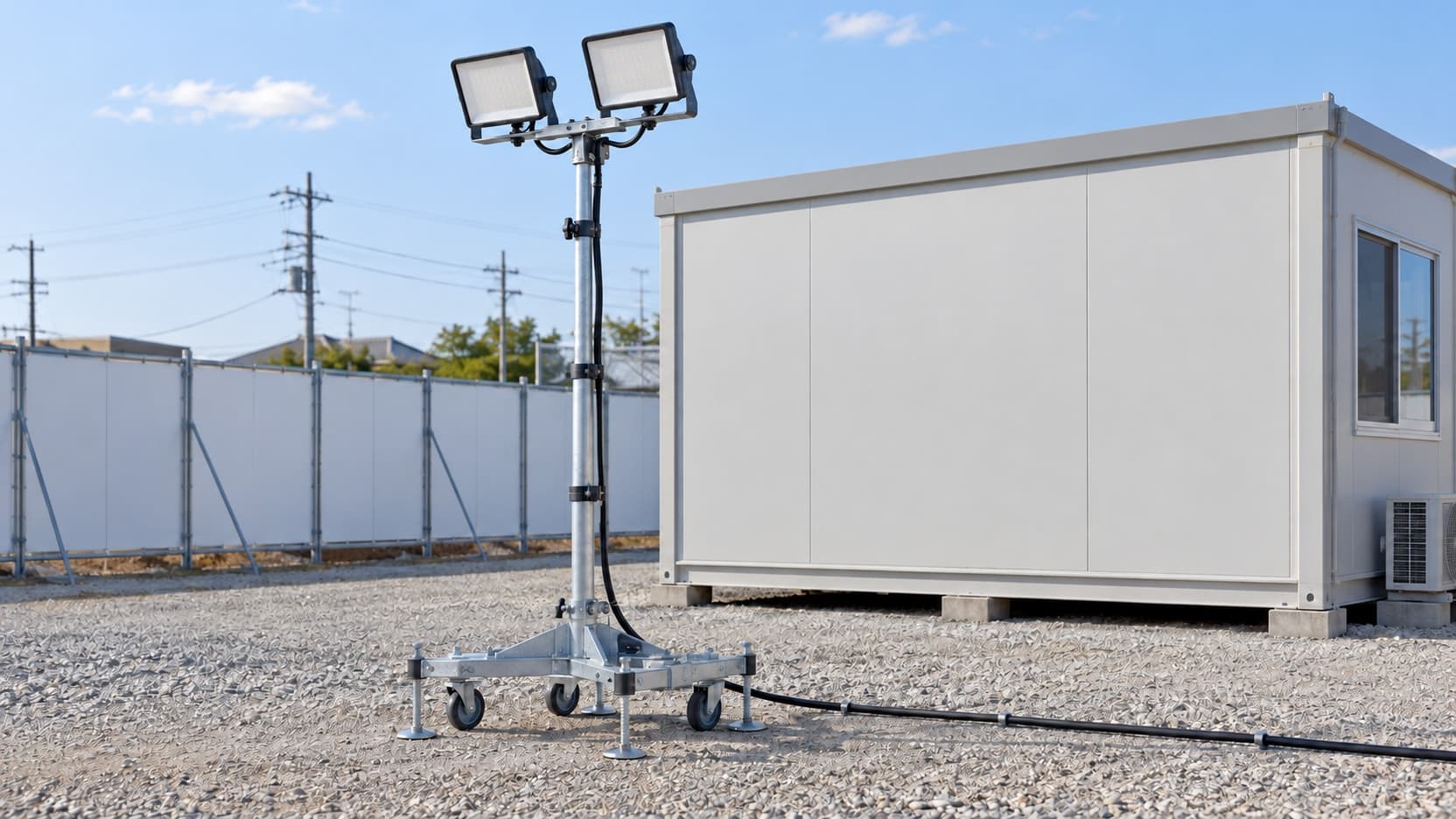

機材が搬入口を通れても、作業場所で脚を広げられるとは限りません。当サイト掲載のLS304-GCは、収納時W800×D1,040mmに対して、作業時W1,600×D1,550mmです。収納寸法、設置寸法、重量を別々に確認し、運搬車両・荷下ろし方法・移設担当まで決めておく必要があります。
- 足元と上空:水平で安定した設置面を確保し、脚・アウトリガーを取扱説明書どおりに展開。架空線、構造物、車両の通行範囲も確認する。
- 風:機種と使用高さごとの使用条件を確認。強風時の中止・マストを下げる判断を決め、自己流の固定で使用限界を引き上げない。
- 雨:灯具本体、電源装置、発電機、接続部の防雨条件を個別に確認。屋外用という名称だけで雨中使用可と判断しない。
- 配線:通路や車両横断部を避けて計画し、必要なケーブル保護を手配。延長長さ・太さ・許容電流も照合する。
- まぶしさ:作業者の目線、道路側、隣接住宅側から確認。向き・高さ・調光を調整し、作業面の照度も再確認する。
発電機の排気と騒音も設置条件です。Hondaは屋内・ベランダに加え、屋外でも換気の悪い場所での使用を禁止しています。音を抑えるために自己流の囲いやシートで覆わず、取扱説明書に沿った場所へ置きます。給油を伴う運用では、停止手順と照明が消える間の対応も事前に決めましょう。
撤収時刻まで照明が必要な現場では、主照明を片づけた後の足元も確認します。工程が進んで資材や機械の位置が変わったら、初日の配置を固定せず、影・配線・通路の関係を見直してください。
記入例:10.5時間の夜間作業で、貸出機と電源・運搬を一式にする
次は調達条件を作る仮想例です。照度分布を重ねた検討案で主照明2台を同時に使い、設置開始18:30から撤去終了の翌5:00まで明るさが必要とします。2台がこの現場の必要照度を満たすという計算例ではありません。候補の配置・高さ・調光を現地で評価して、実際の台数を確定します。
| 欄 | 記入例 | 採用判断に必要な回答 |
|---|---|---|
| 必要時間 | 18:30〜翌5:00=10.5時間。作業終了後も片付け・通路に照明が必要 | 各灯具が必要な調光で10.5時間と必要な余裕を満たすか |
| 台数と明るさ | 主照明2台を同時使用する仮案。施工面と通路を図へ分ける | 設置高さ・配光・影・まぶしさ・指定照度。2台の点灯時間は加算しない |
| 電源案 | 配線可能ならAC、燃料管理できるなら発電機、配線制約があれば充電式を比較 | 回路・入力条件、燃料と排気、または同じモードでの連続点灯と予備 |
| 翌日の充電 | 回収後9:00〜18:00の9時間を確保する仮案 | 指定充電器で全台を時間内に充電できる場所・電源・温度・担当 |
| 消灯させない手順 | 主照明撤去後の足元は補助照明へ引継ぐ案 | 切替時の暗がり、充電待ち、故障時の連絡・代替手配 |
実在する貸出掲載例に、LEDフィールドライトM3(ZLS-12LFS-M3)があります。GC公式ページは連続点灯約13時間、充電約8時間、バッテリーを含む重量約97kgと案内しています。上の条件に対し「13時間なら差2.5時間、充電枠9時間なら差1時間」と読めますが、これは公表値との算術上の差です。調光・電池状態・温度や充電条件を確認せず、余裕を保証する数字には使いません。
「2台×13時間=26時間使える」とするのが失敗例です。同時に点灯するなら、それぞれの灯具が必要な10.5時間を満たさなければなりません。修正例は、型式ごとに使用モード・必要照度・時間・充電を一行にし、満たせない案は別電源、別機種、予備や切替手順も含めて組み直すことです。

| 明細 | 仮想例で依頼する内容 |
|---|---|
| 照明・電源 | 選定型式2台、使用モード、電池・充電器または発電機、ケーブル・保護材、必要な補助照明 |
| 搬入・据付 | 荷下ろし場所・使用車両・搬入経路を図示。収納寸法と重量、展開後の脚の範囲を別に記載 |
| 現地作業 | 組立・据付・電源接続・試験点灯・測定・移設・撤去のうち、依頼する部分と現場担当を明記 |
| 使用・回収 | 充電または給油・点検担当、故障時の連絡、回収前の集約、付属品照合、延長・課金終了の条件 |
レンタル品が届くことと、据付・配線・試験点灯まで完了することは別です。GC-selectの対象オンラインサービスは設置作業を料金に含めません。大型照明の個別相談も、希望する作業の対応範囲と別途費用を見積書でそろえ、現場側に残る作業を担当表へ記載します。
レンタル・購入の費用と、見積り依頼の確認票
レンタル料金と購入費用は、総額で比較する
工事用投光器のレンタル料金は、機種、台数、期間、電源構成、配送地域などで変わります。グリーンクロスでは条件に応じて確認・見積りを行います。日額だけを並べると、発電機やケーブルが別手配だったり、運搬費に差があったりして、現場で使える一式の比較にならないことがあります。
| 項目 | そろえておく条件 |
|---|---|
| 照明本体 | 型式・台数・調光機能・貸出日数・延長時の扱い |
| 電源と付属品 | 発電機・電池・充電器・ケーブル・スタンド等の標準範囲 |
| 運搬と設置撤去 | 往復運賃、荷下ろし、組立・撤去の担当、夜間対応の要否 |
| 使用中の費用 | 燃料・電気代、点検、故障時の対応、交換の条件 |
| 返却時の条件 | 清掃、破損・紛失、付属品不足、返却日と課金終了日の扱い |
購入が向くかは、年間の稼働と管理負担で考える
同じ仕様を繰り返し使い、保管・点検・運搬を自社で行えるなら購入を比較します。短期の夜間工事や現場ごとに必要光量が変わる場合は、必要な構成を選べるレンタルを検討しやすくなります。何日以上なら必ず購入が得、という共通の分岐点はありません。
比較期間を例えば1年間にそろえ、レンタルは各工事の一式料金と運搬費、購入は導入費・保管・点検整備・電池などの交換・運搬費を並べます。購入品を次年度以降も使うなら、その使用期間も含めて比較します。燃料や電気代など双方にかかる費用は条件をそろえ、二重計上を避けてください。契約形態はリースとレンタルの違いでも確認できます。
グリーンクロスへ見積りを依頼するときのチェックリスト
まずは「どこで・何を・いつまで・何時間」照らすかを共有してください。次の項目がそろうと、機種だけでなく、電源と付属品を含む手配内容を確認しやすくなります。未定の欄は未定と伝え、必要照度や設置条件を決める担当者も明らかにします。
- 所在地・用途:道路、建築、解体などの工事内容と、作業面の位置。
- 範囲・周囲:幅と奥行き、資材や機械の高さ、道路・住宅との関係。配置図を添える。
- 明るさ:仕様書の指定照度、作業区分、測定位置。未定なら決定前であることを伝える。
- 日程:使用開始日、工期、1日当たりの点灯時間、移設や延長の予定。
- 電源:電圧・容量・電源位置、同時に使う工具、発電機や充電の可否。
- 搬入・設置:入口幅、荷下ろし場所、支持脚の空間、設置撤去の希望。
- 契約:レンタル・購入の希望、付属品、故障時の対応、返却条件。
当サイトでは、4灯式のLS304-GC、2灯式のLB202CC、ソーラー式仮設照明CL-066Sを案内しています。掲載情報から候補を絞り、現在の在庫・貸出仕様・付属品・納期を確認します。バルーン式を希望する場合も、型式や電源を決め切る前に用途をご相談ください。掲載の有無だけで、すべての機種のレンタル対応を保証するものではありません。
よくあるご質問
設置から撤去まで、使用する調光で必要照度と時間を満たすかで選びます。本文の18:30〜翌5:00の例は10.5時間です。2台同時なら各台でその時間が必要で、点灯時間を足して26時間とは数えません。充電場所と翌日の運用、予備・切替も含めて判断します。
本体のIP等級だけでは判断できません。充電器、接続部、ふた、点灯中と充電中の条件をそれぞれ説明書で確認します。屋外用本体でも屋内充電を指定する製品があります。
作業内容、必要照度、配置・高さ、障害物、点灯時間と電源を確認して決めます。本体、電池・充電器や発電機、運搬、設置撤去、予備機を同じ範囲で見積もります。
Your worksite notes
読んだ内容を、手配・確認のメモにする
記事に合わせた確認票へ、決まった条件や、これから確かめる点を書き込めます。保存したメモは、社内の打ち合わせや相談フォームへの貼り付けに使えます。
確認票を開いて記入する
入力内容はこのページ内でのみ保持し、自動送信・自動保存はしません。移動する前に保存してください。
参考資料・出典
- ライトボーイ:投光機の灯部の種類(バルーン・スポット)確認日:
- 日本電気技術者協会:照明用語の定義と照度計算確認日:
- 厚生労働省:労働安全衛生規則第604条等の抄録(PDF)確認日:
- 厚生労働省:労働安全衛生規則(第604条本文)確認日:
- ライトボーイ:LEDバルーン投光機LB080WS-2の仕様確認日:
- Honda:発電機選びのポイント確認日:
- Honda:発電機を室内やベランダで使っても良いですか確認日:
- グリーンクロス:LED4灯昇降式スポットライトLS304-GC確認日:
- グリーンクロス|LB030CC-L-2のレンタル掲載・型式確認日:
- ハタヤ|充電式LED照明の防じん・防雨と屋内充電の注意確認日:
- グリーンクロス|LEDフィールドライトM3・貸出掲載、連続点灯と充電時間確認日:
- グリーンクロスセレクト|オンラインレンタルの搬入・設置・回収条件確認日:
